Novembre 2021
Cours d’eau concerné(s) : Loing
Commune(s) : Fontenay sur Loing - Lieu dit "Retournée"
Maitre d’ouvrage : EPAGE du Bassin du Loing
Maitre d’œuvre : CARICAIE (75)
Entreprise(s) : CDES (77) / Palplanches services (49)
Objectifs : Restauration de la continuité écologique |
![]() |

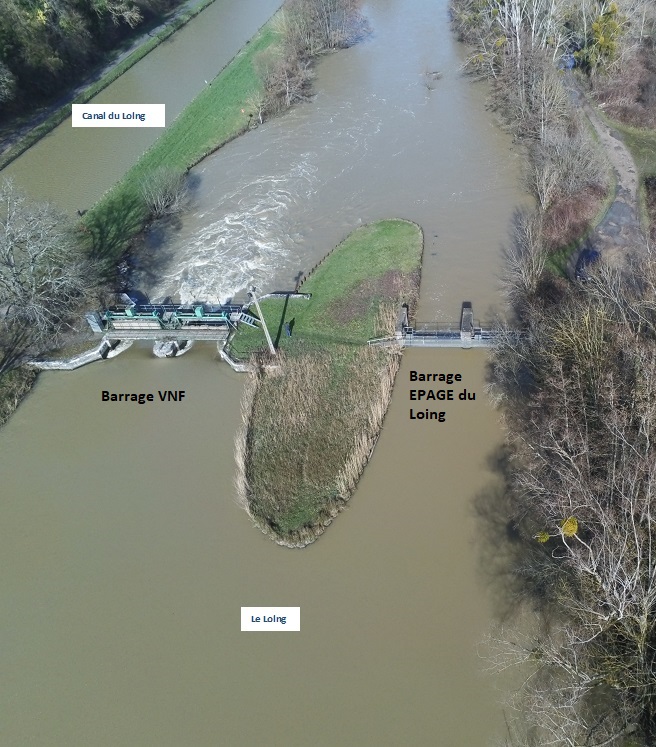

Le site de « Retournée » à Fontenay sur Loing était constitué d’un ensemble de deux ouvrages hydrauliques. Le premier ouvrage, situé en rive gauche du Loing et appartenant à VNF, a été érigé afin d’assurer l’alimentation du canal du Loing. Le deuxième ouvrage, situé en rive droite et appartenant à l’EPAGE du Loing avait été réalisé dans les années 70.
Ce complexe d’ouvrage bloquait totalement les interactions biologiques entre l’amont et l’aval indispensables aux déplacements des organismes aquatiques et des sédiments.
Le Loing étant classé en liste 2 au titre de la continuité écologique, l’ensemble des ouvrages situés sur son cours doivent être équipés de dispositifs permettant de restaurer les migrations piscicoles ainsi que le transport des sédiments.
La restauration de la continuité piscicole a été rendue possible par la réalisation d’une rivière de contournement en lieu et place de l’ouvrage qui était situé en rive droite tout en maintenant la hauteur d’eau nécessaire au maintien de l’alimentation du canal du Loing.
Les transports sédimentaires seront assurés en périodes de hautes eaux par des manœuvres d’ouvertures des vannages à crémaillères situés en rive gauche.

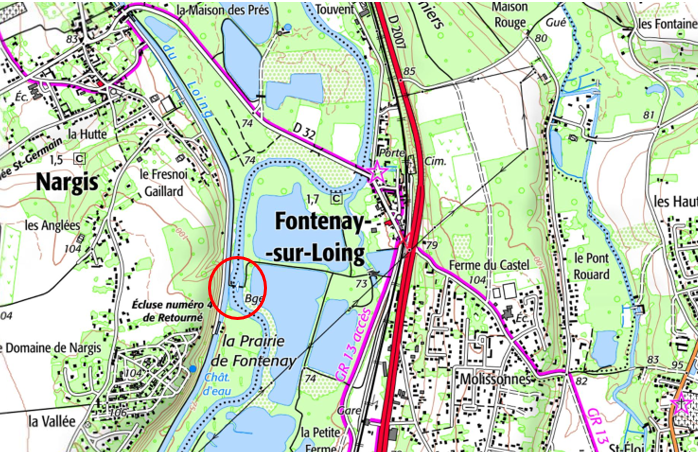

Le site de « Retournée » se situe en amont immédiat de Fontenay sur Loing

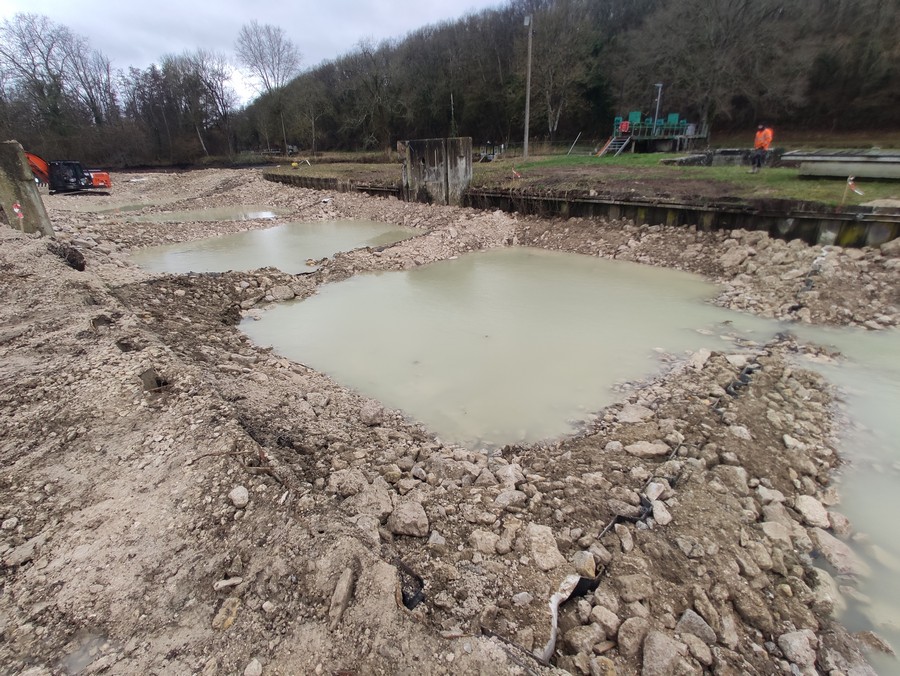

La première étape des travaux a consisté à isoler l’amont de la future rivière de contournement afin de permettre la destruction du barrage situé en rive droite tout en maintenant la hauteur d’eau du Loing pour assurer l’alimentation du canal du Loing.

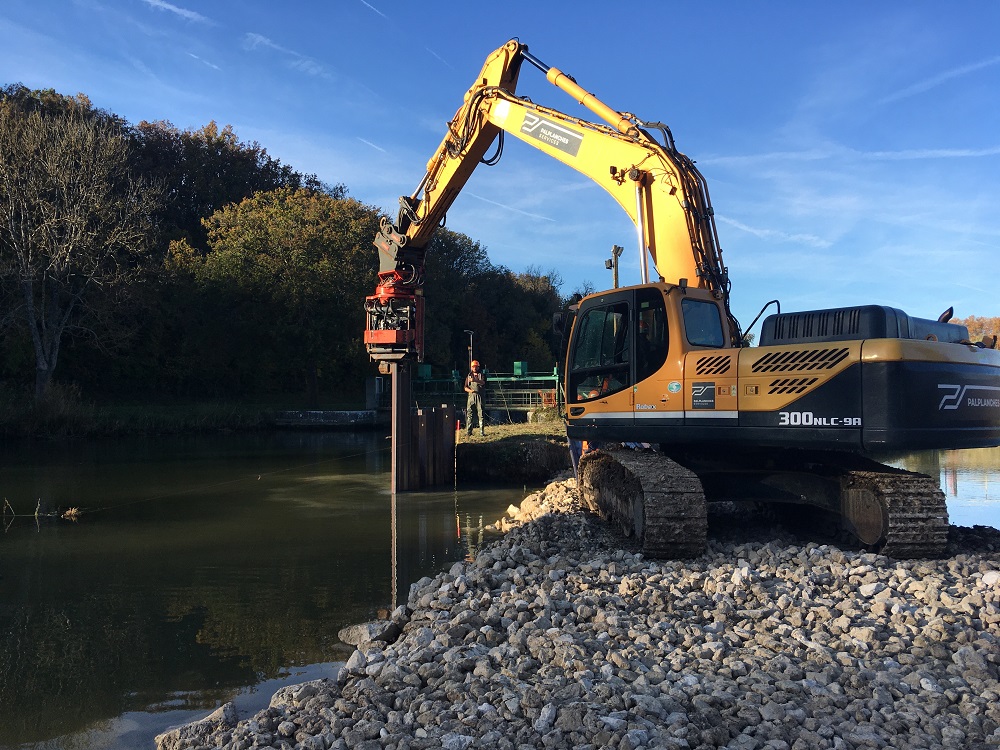

Le premier rideau de palplanche servira de batardeau pendant toute la durée des travaux

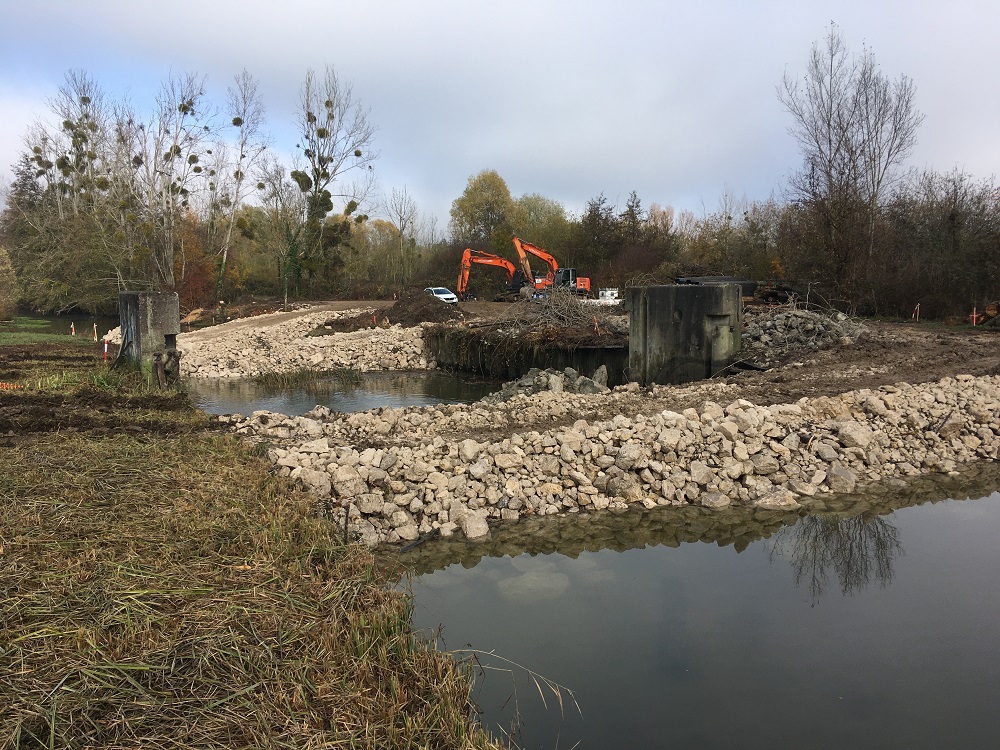

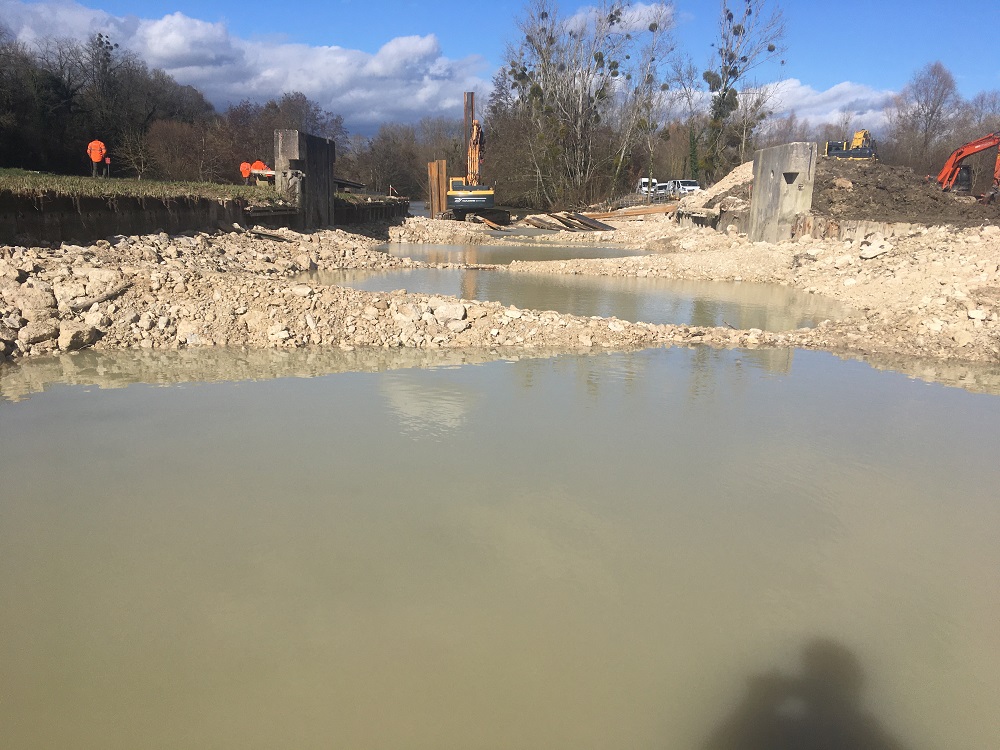

Une fois la zone de travaux isolée, la destruction du barrage à clapet et du piler central de l’ouvrage a pu être réalisée.

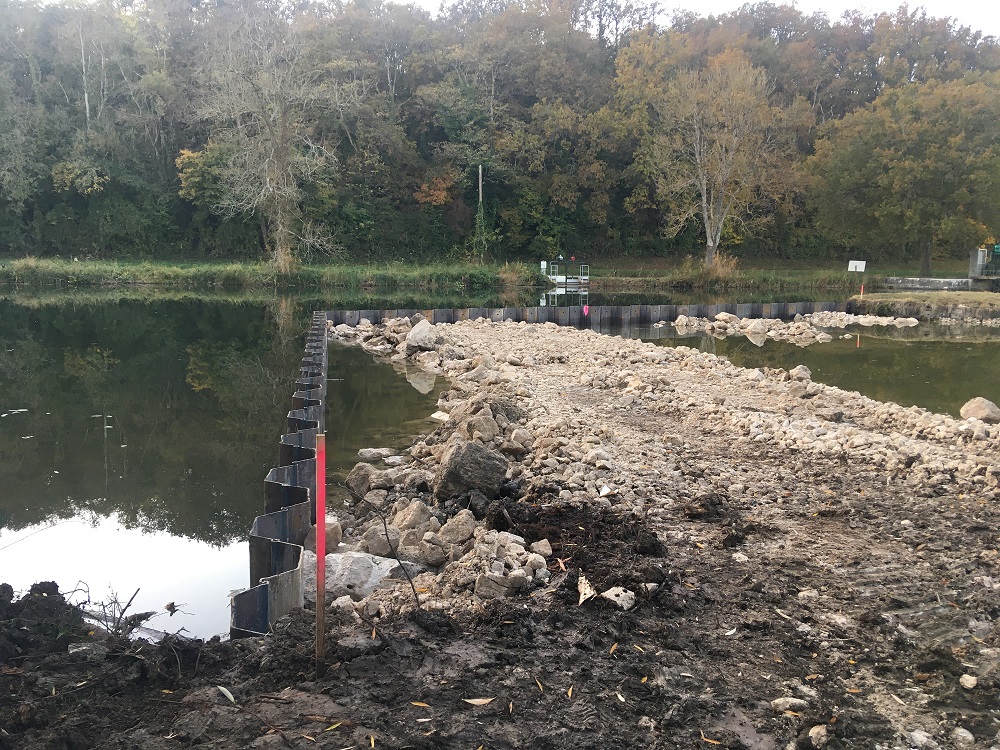

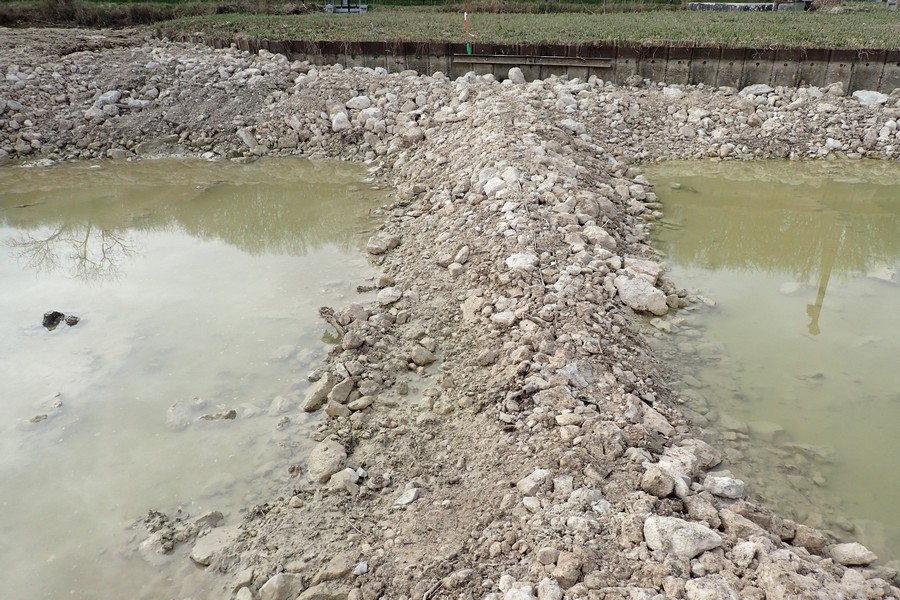

9 seuils échancrés ont été réalisés sur 90 mètres linéaires afin de rattraper la hauteur de chute de l’ancien ouvrage.
Profil en long du bras de contournement
Tous les seuils ont été réalisés en palplanches épaulées par des enrochements agencés en amont et en aval.
![]() |
![]() |

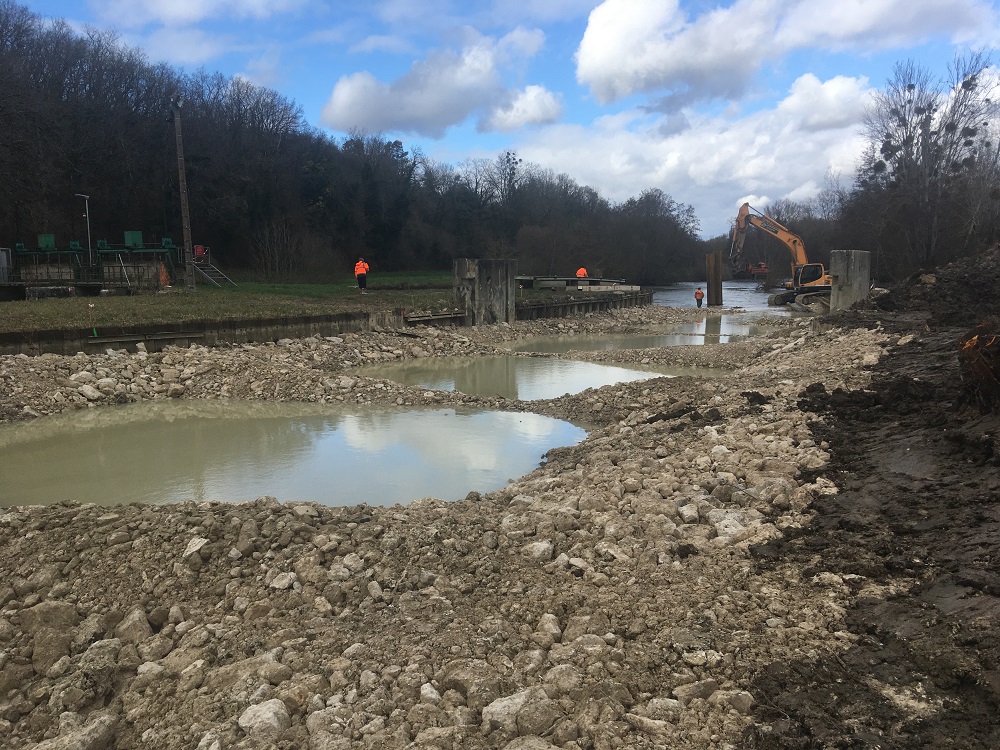

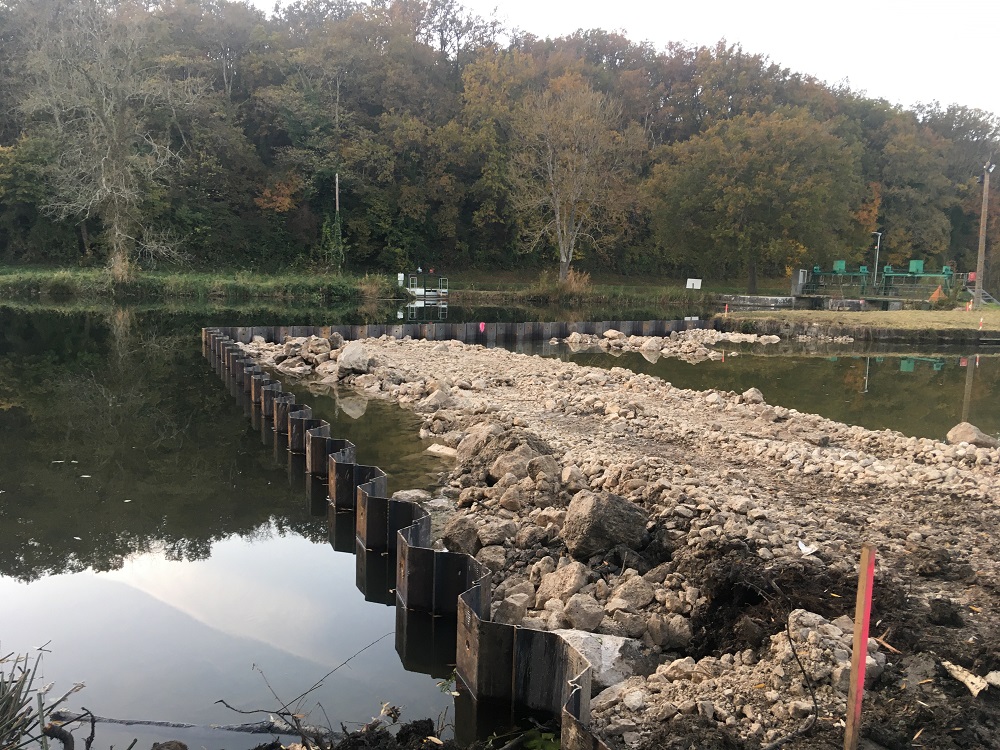

Vues des seuils avant mise en eau de l’ouvrage
Chaque seuil présente une échancrure de 60 cm de profondeur alternativement située à gauche et à droite permettant ainsi de créer des diversités d’écoulements au sein du dispositif et des 8 bassins de repos intermédiaires.
Cet aménagement permettra d’assurer les déplacements des différents organismes aquatiques du Loing ainsi que les franchissements des canoés.
Après 3 mois de travaux le chantier a été réceptionné en mars 2022.

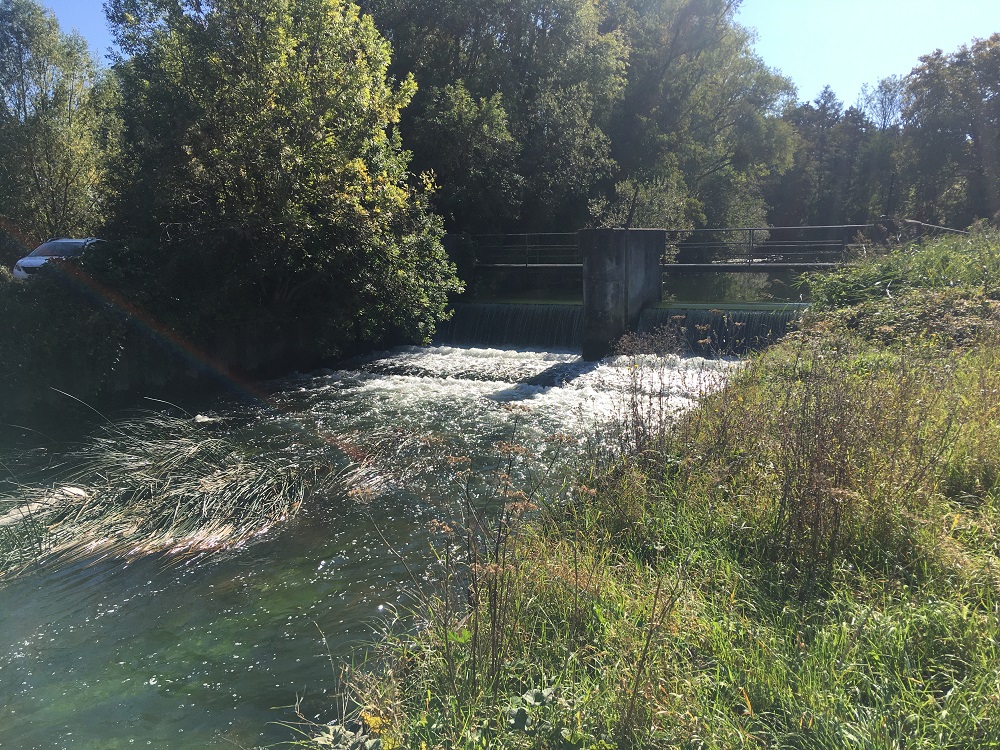

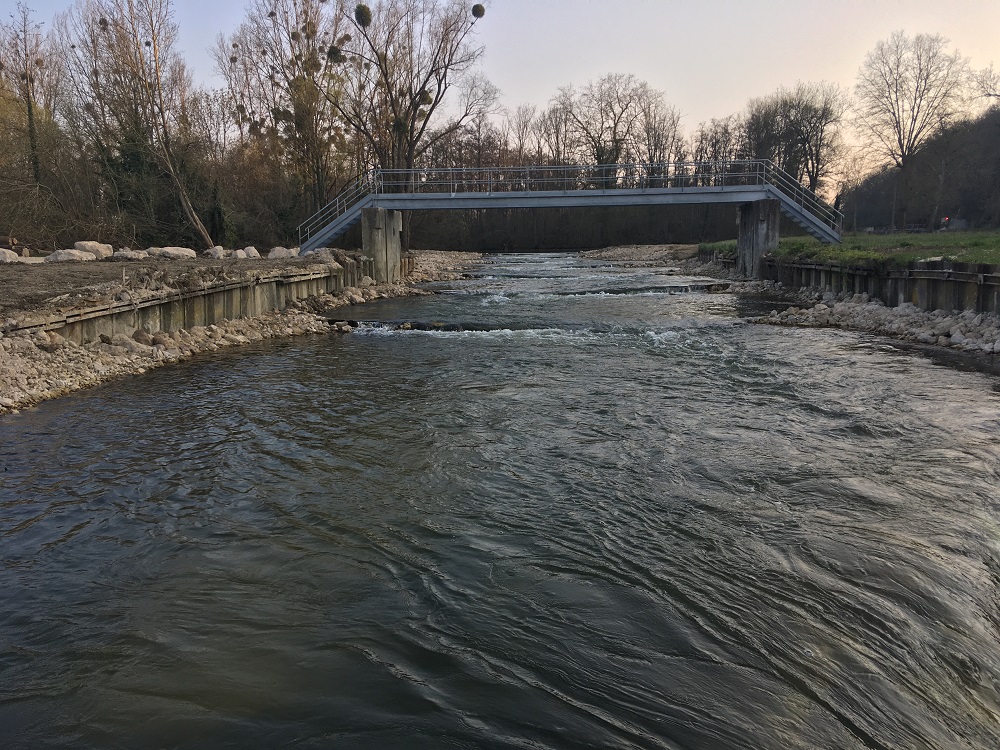

Avant travaux (Septembre 2021) Après travaux (mars 2022)
Dossier d’autorisation au titre de la Loi sur l’Eau :
Arrêté préfectoral du 20 octobre 2021
Déclaration d’Intérêt Général
L’EPAGE a réalisé des mesures de la qualité de l’eau permettant de réaliser un état des lieux hydro biologique avant ces travaux de restauration.
Un protocole de suivi a été défini pour connaître et suivre les évolutions du site post travaux (N+3 et N+6) :
Suivis hydromorphologiques :
Suivis biologiques :
Financeurs |
Taux de subvention |
Montant en euros TTC |
Agence de l’Eau Seine Normandie |
75 % |
435 302 € |
Conseil Départemental du Loiret |
5 % |
29 020 € |
Voies Navigables de France (VNF) |
10 % |
58 040 € |
Auto financement EPAGE |
10 % |
58 040 € |
L’ensemble du chantier a fait l’objet d’un suivi photographique et vidéo via l’utilisation d’un drone. La vidéo retraçant l’intégralité des opérations sera disponible à l’été 2022.
Détail des couts |
Montant en euros TTC |
Etudes |
20 300 € |
Acquisitions |
0 € |
Travaux et aménagements |
580 402 € |
Indicateurs de suivi |
0 € |
Communication, valorisation de l’action |
2 000 € |
Cout total de l’opération |
602 702 € |

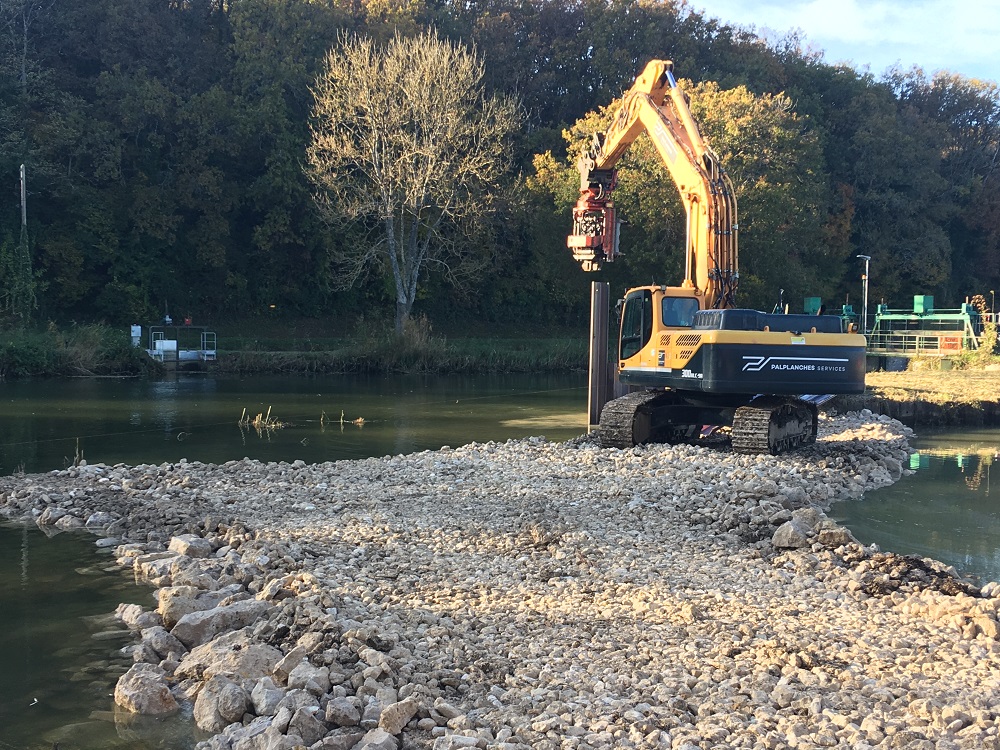

Mise en œuvre du batardeau amont. Le rideau de palplanche sera découpé en fin de chantier et assurera le rôle de seuil d’entrée de l’ouvrage
|
![]() |

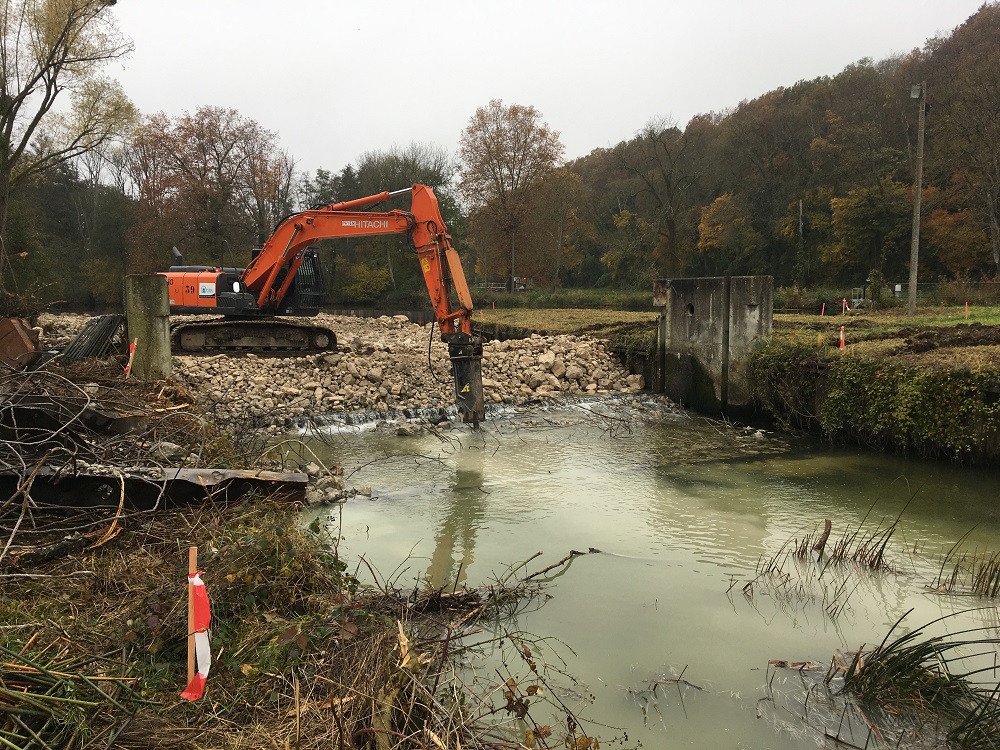

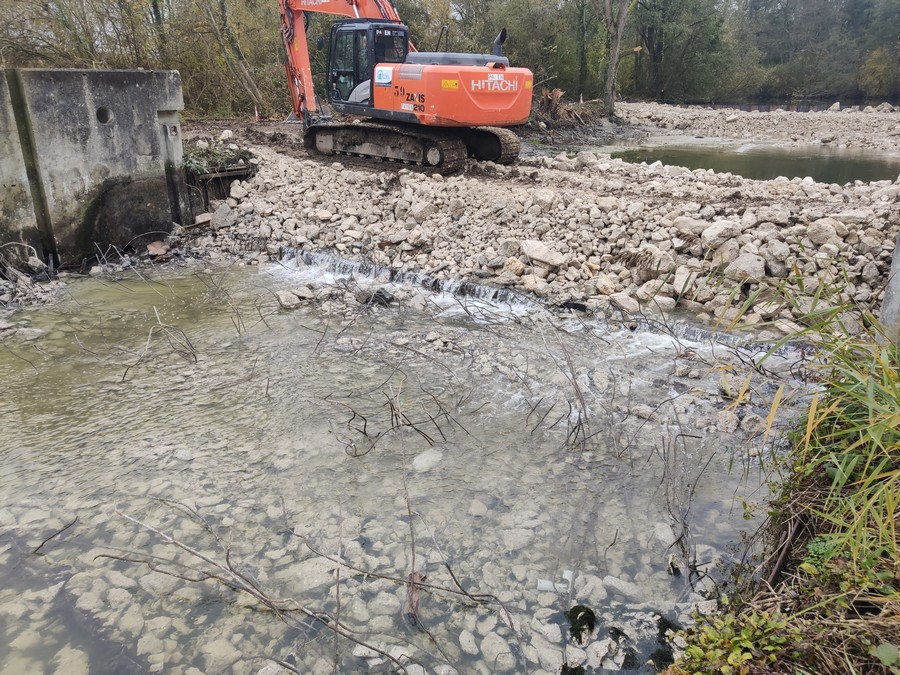

Destruction et évacuation du barrage à clapets
|
|
9 000 tonnes d’enrochements auront été nécessaires à la réalisation de l’ouvrage
|
|

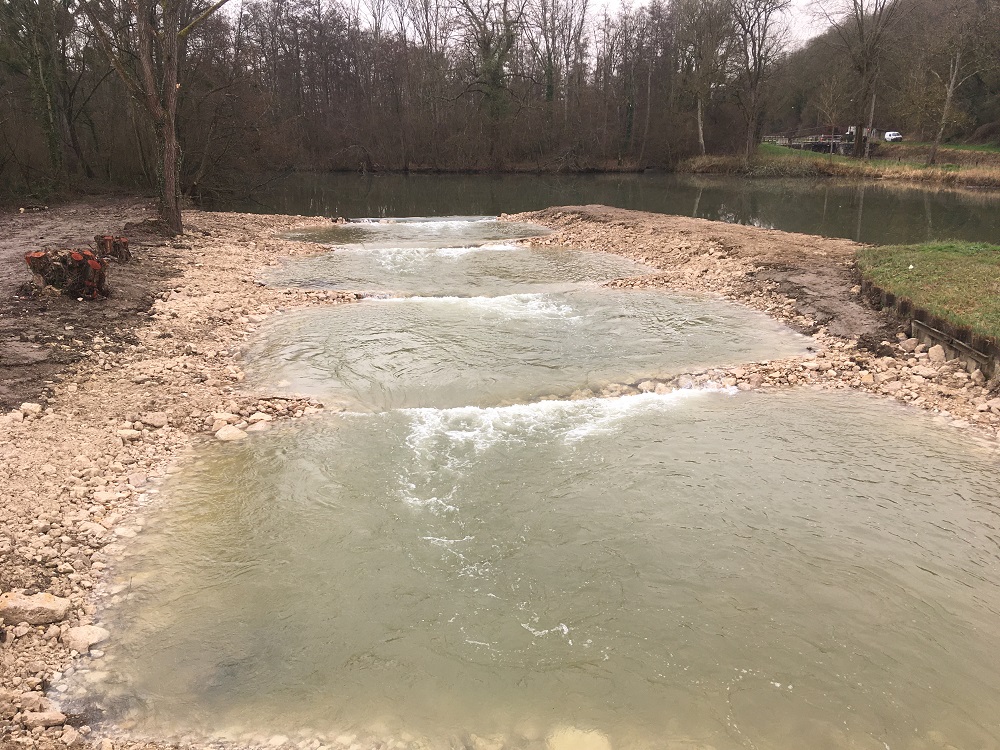

Vues des seuils à échancrures alternées avant mise en eau

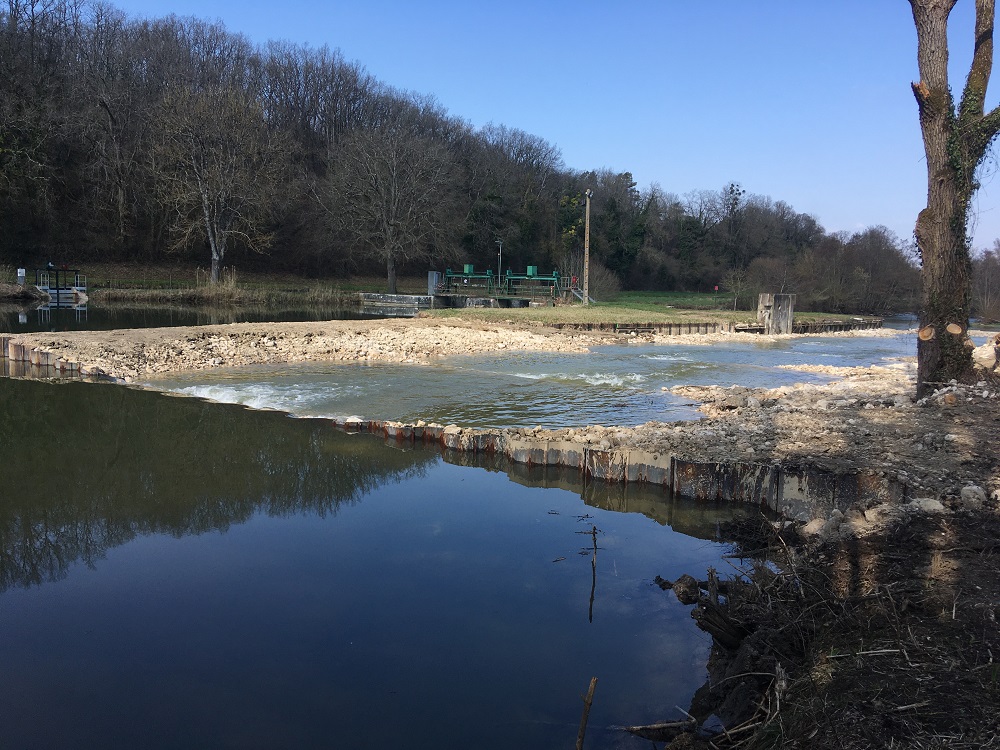

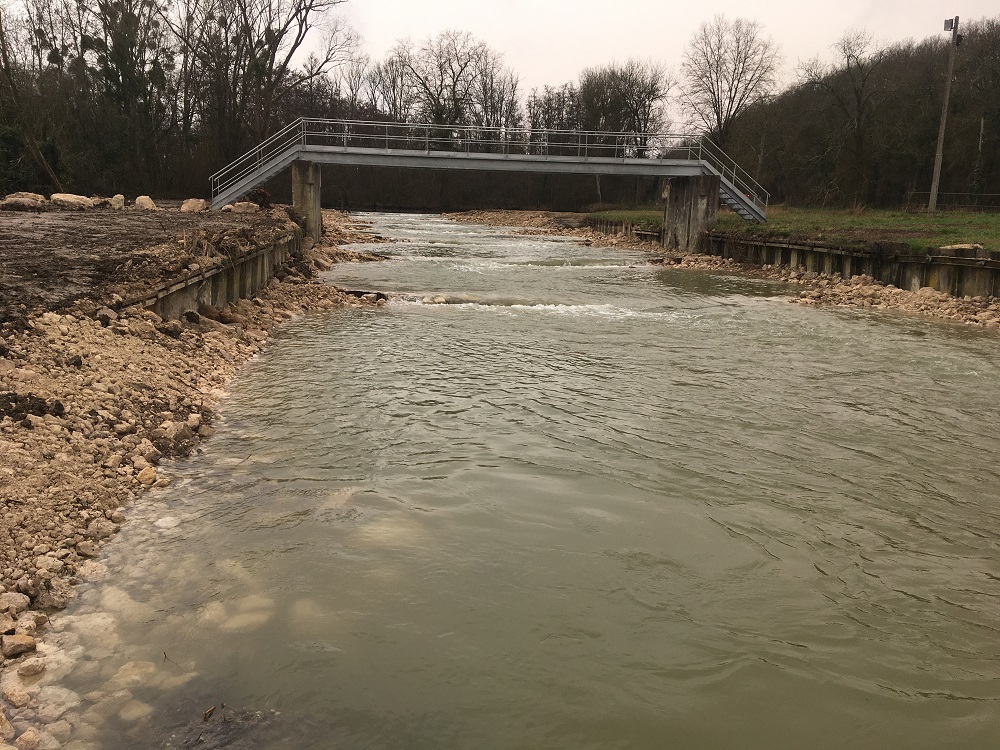

Mise eau de l’ouvrage
|
|

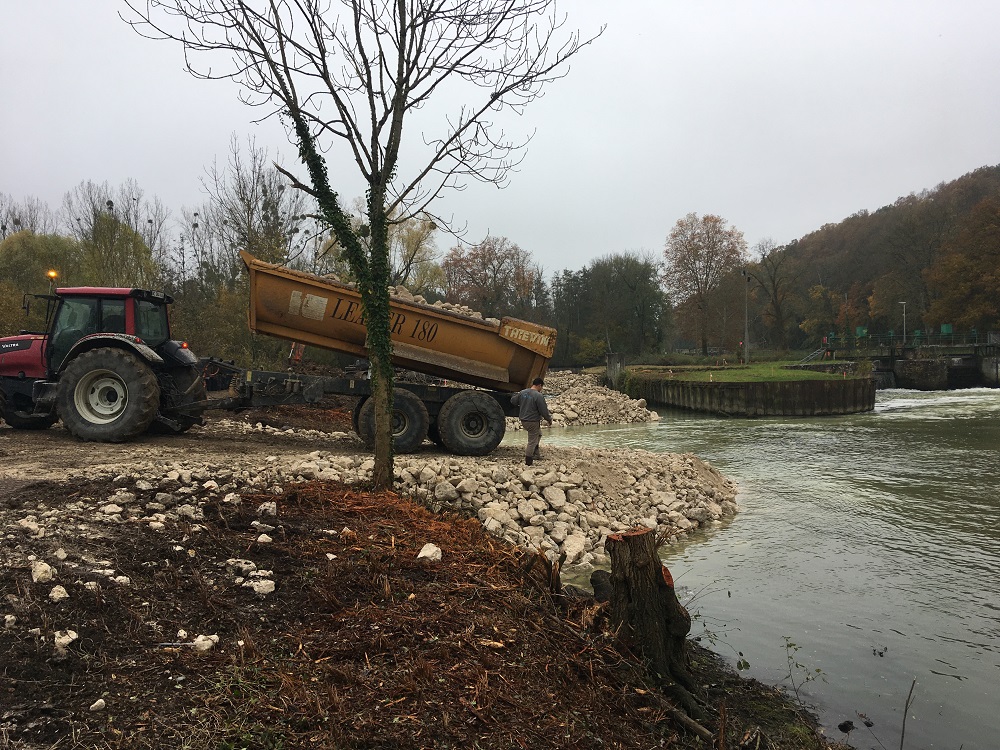

Pose de la passerelle et remise en état du site
